Une commande de GPU ne constitue pas une capacité IA exploitable. Le cluster devient une charge électrique concentrée, cette charge rejoint une file de raccordement, puis la date de mise sous tension détermine où et quand exécuter les traitements souverains.

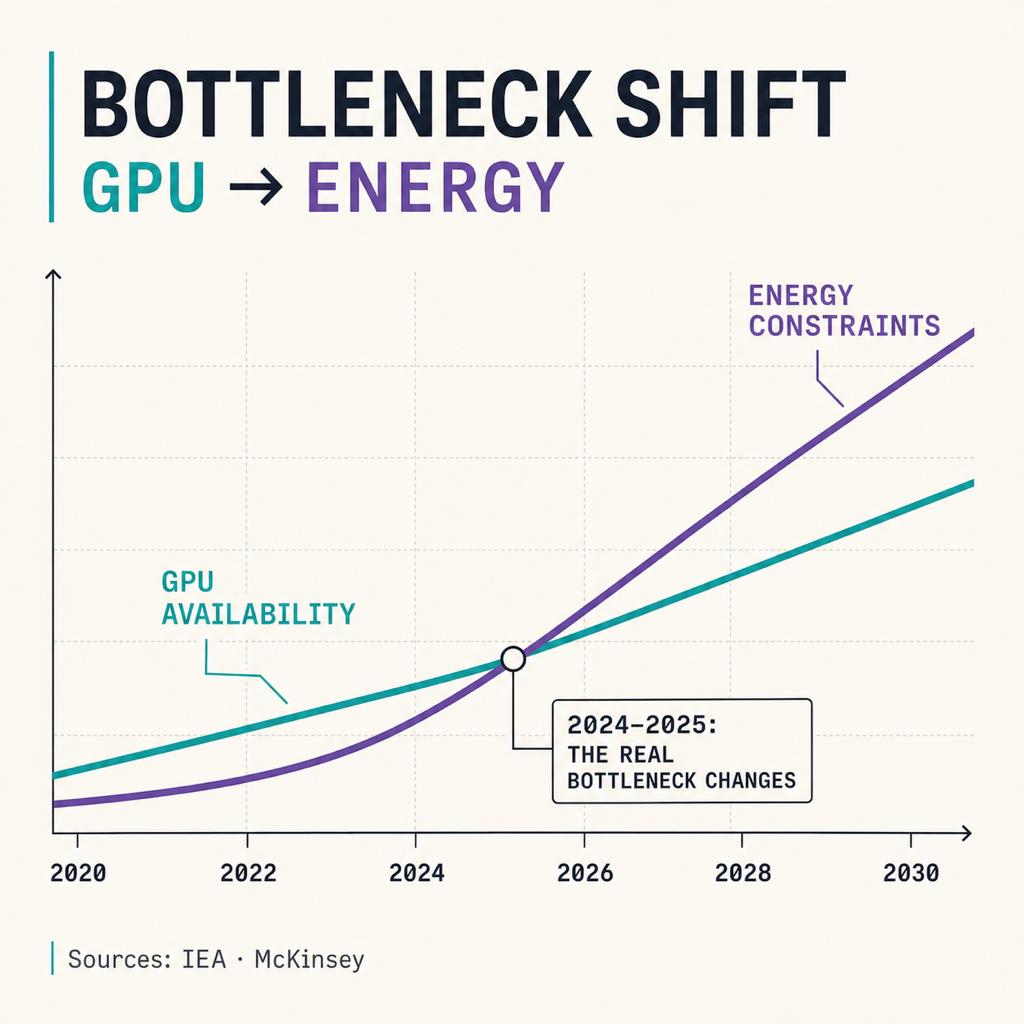

Le plan GPU s’arrête au poste électrique local
L’Agence internationale de l’énergie (AIE) estime que les centres de données de l’UE ont consommé environ 70 térawattheures (TWh) d’électricité en 2024. Ce total annuel masque le problème d’ingénierie : chaque nouveau site ajoute une forte charge en un point précis du réseau, souvent près d’une ville et de postes électriques déjà sollicités.
Construire un centre de données peut prendre un à deux ans ; obtenir un nouveau raccordement dans l’UE, deux à dix. Dans les pôles FLAP-D — Francfort, Londres, Amsterdam, Paris et Dublin — l’AIE cite des délais moyens de sept à dix ans. Dublin et Amsterdam ont déjà suspendu certains projets faute de capacité réseau.

Un meilleur PUE n’exclut pas un plus gros raccordement
L’indicateur PUE (Power Usage Effectiveness) rapporte l’énergie totale d’un site à celle de ses équipements informatiques. À 1,2, le site consomme 1,2 unité pour 1 unité livrée aux serveurs ; le refroidissement, la conversion électrique et les autres auxiliaires absorbent les 0,2 restants. Le PUE mesure un rapport, pas un plafond.

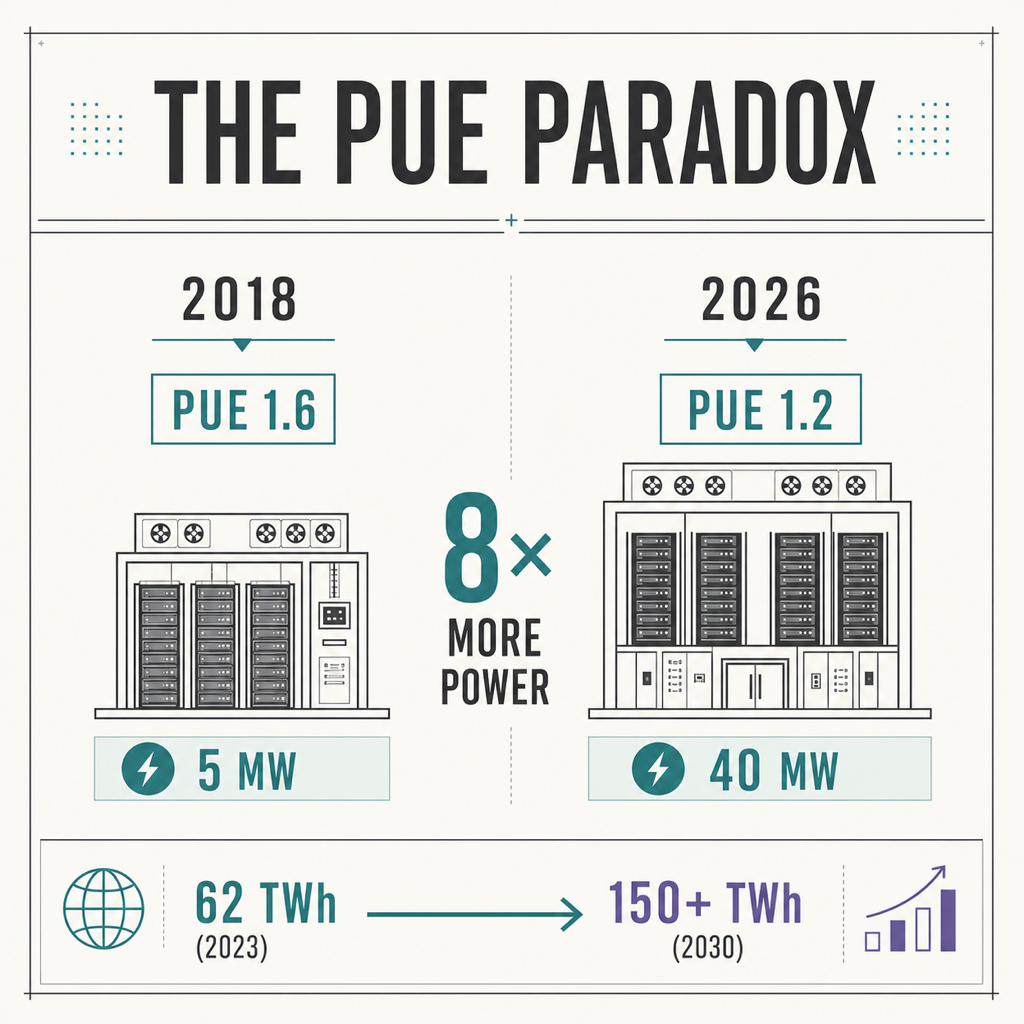

Un grand cluster d’IA peut afficher un meilleur PUE qu’un ancien site tout en exigeant beaucoup plus de puissance. L’efficacité relative s’améliore alors que la charge absolue augmente. À l’échelle mondiale, l’AIE prévoit un doublement de la consommation des centres de données d’ici 2030 et un triplement pour les sites spécialisés dans l’IA. Les contraintes physiques portent donc sur les mégawatts, pas seulement sur le ratio.

La date de raccordement change l’architecture
Si une région ne peut fournir la puissance à la date voulue, l’architecture change. L’accélérateur cloud demandé peut manquer. La colocation peut attendre un poste électrique. Un cluster privé peut nécessiter une première tranche réduite, un raccordement interruptible ou un autre pays. L’énergie devient une contrainte de placement.
Une énergie bon marché mais indisponible pendant sept ans ne constitue pas une ressource exploitable. Les décideurs doivent connaître la date de mise sous tension, la puissance garantie, les conditions d’interruption, les droits d’extension et l’exposition au prix. Ces éléments s’ajoutent à la latence, à la sécurité et à la résidence des données. Une contrainte énergétique devient ainsi une contrainte de placement et de coût.

La souveraineté se teste par la reprise, pas par le label
Le débat sur la souveraineté européenne s’arrête souvent aux données, aux modèles, au cloud et aux accélérateurs. Ajoutons l’électricité. Une équipe peut contrôler son logiciel tout en restant incapable d’obtenir un raccordement, de renouveler sa capacité, de l’étendre ou de reprendre le service dans une autre région.

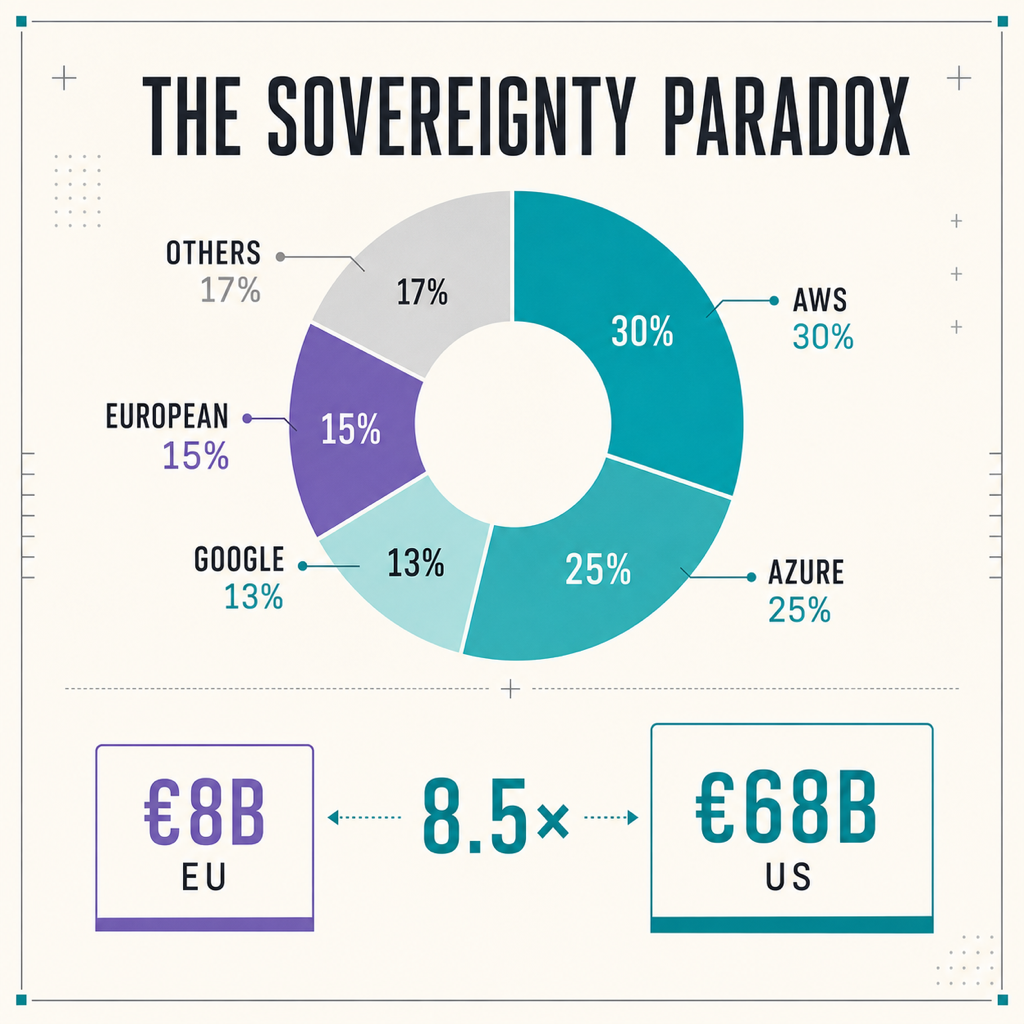

Une note du Parlement européen estime que trois entreprises américaines détenaient environ 65 % du marché européen des services cloud. Remplacer leur logo ne supprime pas les dépendances aux accélérateurs, au réseau, aux contrats d’électricité, aux logiciels ou aux compétences d’exploitation. Une stratégie crédible rend chaque dépendance visible, gouvernable et remplaçable dans un délai de reprise défini.
| Couche de décision | Question à trancher | Risque |
|---|---|---|
| Approvisionnement en calcul | Pouvez-vous obtenir et exploiter des accélérateurs équivalents ? | Une seule feuille de route matérielle détermine la livraison |
| Électricité et réseau | La puissance garantie sera-t-elle disponible au déploiement ? | Le matériel attend un raccordement ou subit une réduction de charge |
| Contrôle du cloud | Qui exploite le service et quelles lois s’appliquent ? | Un événement juridique ou commercial interrompt l’accès |
| Données et modèles | L’état, la traçabilité et les artefacts de modèle peuvent-ils migrer ? | La sortie existe sur le papier, mais la migration reste impraticable |
| Exploitation | Une autre équipe peut-elle rétablir le service ? | La souveraineté dépend des équipes et outils d’un seul fournisseur |

« Riche en énergie » ne suffit pas pour déployer

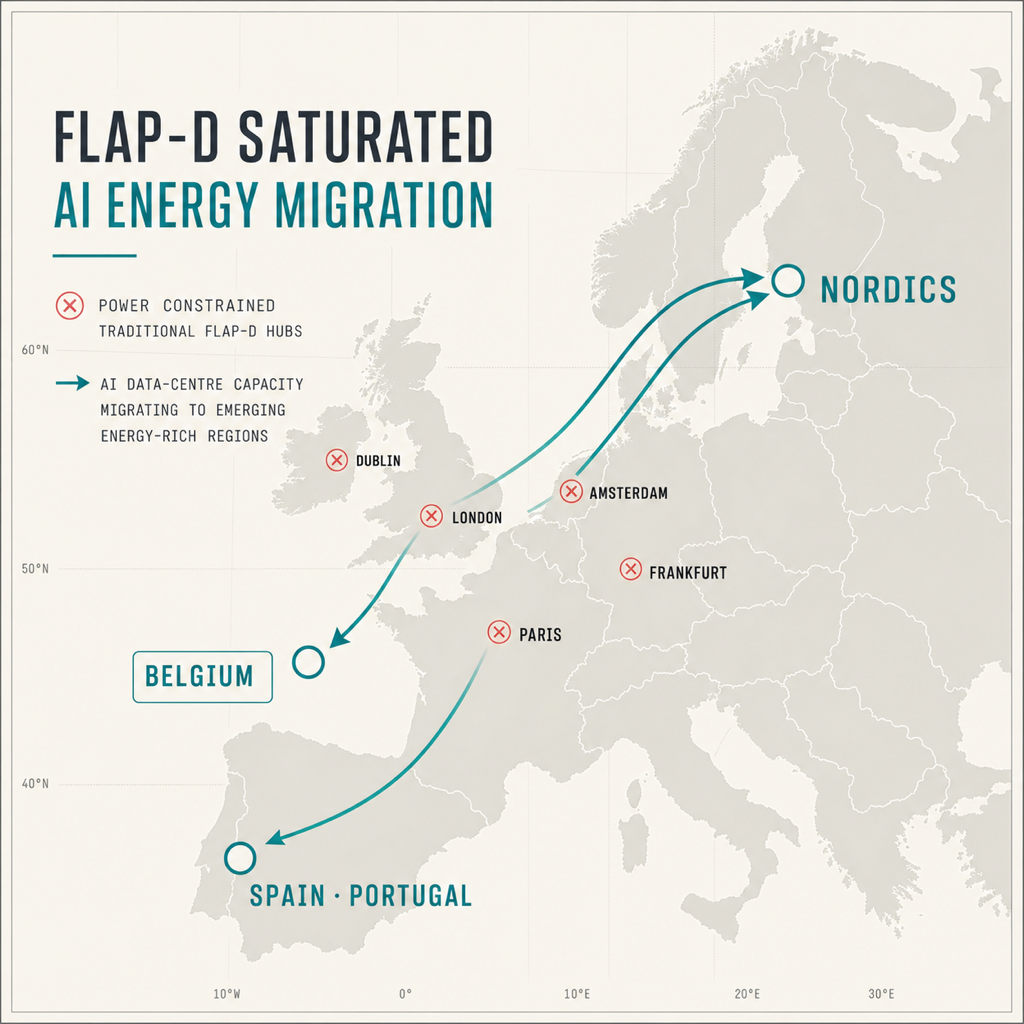

L’AIE cite l’Espagne et la Finlande parmi les marchés qui attirent de nouveaux projets, tandis que le portefeuille reste concentré dans les pôles historiques. Passer d’un marché saturé à une région « riche en énergie » ne suffit pas. Il faut vérifier, site par site, le réseau, la fibre, le climat, les autorisations, les compétences et le mix électrique.

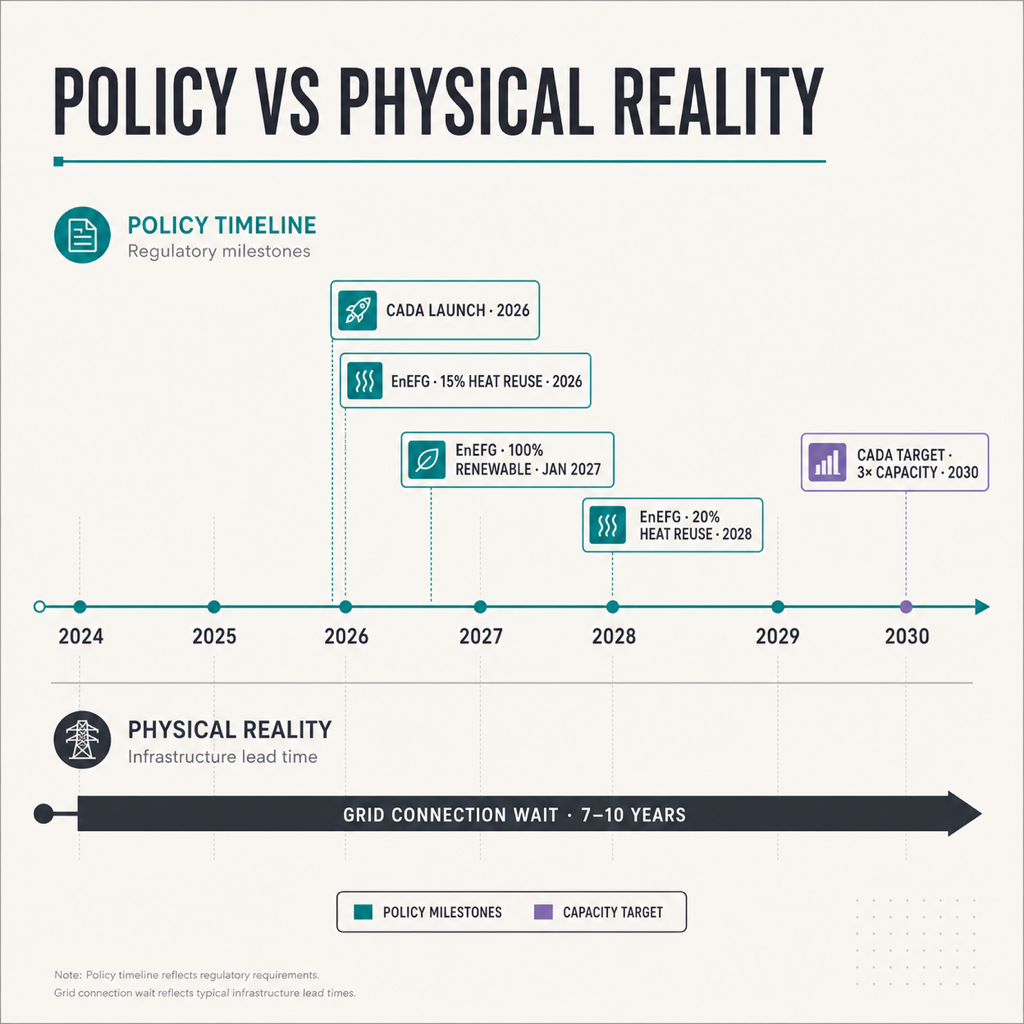

La Commission a présenté le Cloud and AI Development Act (CADA), ou règlement sur le développement du cloud et de l’IA, le 3 juin 2026. Le texte reste soumis au processus législatif. La proposition vise à tripler la capacité européenne en cinq à sept ans et à mieux répartir les projets. En Allemagne, la loi sur l’efficacité énergétique (EnEfG) fixe des exigences de PUE, de comptabilisation des énergies renouvelables et de réutilisation de chaleur, selon la date de mise en service et certaines exceptions. Ces règles n’ajoutent pas, à elles seules, de capacité au réseau.


Séparer l’ambition politique de la capacité livrable
Un objectif politique n’est pas une prévision. Un portefeuille de projets non plus. Des sites annoncés seront retardés, redimensionnés ou abandonnés, puis les bâtiments livrés se rempliront progressivement. Distinguez capacité annoncée, capacité raccordée et consommation observée.
Dans son scénario fondé sur les politiques actuelles, l’AIE prévoit une hausse d’environ 70 % de la capacité installée des centres de données européens entre 2024 et 2030. Cette progression est importante, mais reste inférieure à une multiplication par trois. Elle ne prouve pas que CADA échouera : il s’agit d’un scénario de planification établi avant la forme finale et l’application du texte.
Des autorisations plus rapides, une gestion transparente des files, des raccordements flexibles, du stockage et un meilleur choix des sites peuvent améliorer le résultat. La chaîne causale demeure néanmoins la même : la demande IA crée une charge locale, le réseau conditionne son calendrier, puis ce calendrier détermine le lieu et le coût de la capacité souveraine.

Placez la preuve de raccordement à côté du plan GPU
Avant de choisir une région ou de signer une capacité à long terme, exigez cinq contrôles :
- Demandez des preuves de capacité. Consignez la date de mise sous tension, la puissance garantie, les règles d’interruption, les droits d’extension et les hypothèses du fournisseur.
- Modélisez la charge absolue. Complétez le PUE par la puissance informatique, le refroidissement, le taux d’utilisation, la montée en charge, les mégawatts de pointe et les mégawattheures.
- Répartissez les traitements selon leurs contraintes. L’inférence sensible à la latence, l’entraînement par lots, les données réglementées et la reprise d’activité n’exigent pas toujours la même région ni le même fournisseur.
- Testez la souveraineté comme une capacité de reprise. Mesurez si les données, les modèles, les identités et l’exploitation peuvent être transférés vers une solution de remplacement dans l’objectif de temps de reprise défini.
- Traitez l’énergie sur site comme un projet, pas comme un raccourci. Un microréseau combine localement production, stockage et charges, avec une possible exploitation autonome. Il exige toujours ingénierie, autorisations, combustible ou production, raccordement et exploitation.

Si la date d’alimentation dépasse celle du produit, la stratégie d’infrastructure reste inachevée.
Références
- Agence internationale de l’énergie. « Overcoming energy constraints is key to delivering on Europe’s data centre goals. » Novembre 2025.
- Agence internationale de l’énergie. « Data centre electricity use surged in 2025, even with tightening bottlenecks driving a scramble for solutions. » Avril 2026.
- Commission européenne. « Energy performance of data centres. » Mise à jour en 2026.
- Service de recherche du Parlement européen. « Cloud and AI development act. » PE 779.251, décembre 2025.
- Parlement européen, Observatoire législatif. « Cloud and AI Development Act, 2026/0138(COD). » Juin 2026.
- Commission européenne. « Strengthening Europe’s tech sovereignty. » 3 juin 2026.
- Commission européenne. Règlement délégué (UE) 2024/1364 relatif au système européen de notation des centres de données.
- République fédérale d’Allemagne. Loi sur l’efficacité énergétique (EnEfG), article 11.
